På denne side finder du projekter der er igang og som er på vej.
Igangværende projekter
Vandledningen langs Ndr. Landevej skal udskiftes fra Lærkevej til og med jernbaneovergangen på Ndr. Landevej. Yderligere skal vandledningen også udskiftes fra Viben til Bargumsvej ad Vestre Omfartsvej. Dette betyder at når dette projekt er udført, vil hovedforsyningsledningen være nyt.
Entreprenøren der vandt udbuddet med den billigste pris, blev Kjelkvist A/S.
Krydsningen af jernbanen har været anledning til diverse udfordringer med godkendelser osv. Disse godkendelser skal være i hus inden arbejdet omkring jernbanen kan udføres.
Entreprenøren er startet stille og roligt op på projektet i uge 33, og forventes at være færdigt senest i 2. kvartal 2025.
Der kan forekomme korte perioder uden vand. Dette vil være varslet via vores sms-service.
Kontaktoplysninger
Tønder Forsyning: Morten Søndergaard Thomsen, Mobil: 51179110, Mail: mth@tonfor.dk
Entreprenør: Kjelkvist A/S, Kontaktperson: Gert Nissen, Mobil: 40334328, Mail: gn@kjelkvist.com
I Drengsted og Lovrup skal vi i løbet af 2024 have strømpeforet de gamle betonledninger da vi har meget indsivning af grundvand. Strømpeforing er en opgravningsfri metode og meget billigere som opgravning.
Opstart maj 2024
Det er firmaet VP Villy Poulsen som skal udføre opgaven.
Kontaktoplysninger
Tønder Forsyning: René Engel-Nielsen, Mobil: 5117 9104, Mail: ren@tonfor.dk
Generel info
Dele af de fælleskloakerede områder i Skærbæk skal separeres fra 2021 og frem. Skærbæk bliver delt op i 5 delområder (se Power Point), de grunde der er fælleskloakeret i de udpegede delområder er blevet tilbudt at udtræde for tag- og overfladevand. Tidsfristen for ansøgningen herom er 1. maj 2024. Her efter går projektering i gang.
Etape 3, som kan ses i power pointen, bliver den sidste etape der udføres i denne omgang.
Rådgiver på hele projektet er firmaet Envidan. Rådgiverens opgave vil bestå i at projekterer og bistå med rådgivning.
Etape 1 og 2 er afsluttede.
Tidsplan for etape 3:
Projektering april 2023- november 2023
Udførsel fra januar 2024 til ultimo 2024
Der er afholdt informationsmøde vedr. etape 3 den 5. marts 2024:
Præsentationen/Power Point
Spørgsmål og svar fra mødet
Kontaktpersoner:
Tønder Forsyning: projektleder Finn Egholm, tlf.: 8843 7542, fem@tonfor.dk
Rådgiver: Envidan A/S, Ruben Lauridsen, Mobiltlf.: +45 4212 5486, rul@envidan.dk
Claudia Skjønnemand, Miljømedarbejder, Industri og Vandmiljø, Tønder Kommune, cws@toender.dk, 7492 9237
Diverse infomationsmaterialer, pdf:
- Referat af borgermødet vedrørende Skøttegårdsvej, 11.11.2020
- Referat fra borgermødet vedrørende delområde 1, 21.01.2020
- Power Point fra borgermødet vedrørende delområde 1
- Læs den Geotekniske undersøgelsesrapport, der er udført for at få et orienterende kendskab til jordbunds- og grundvandsforholdene for det aktuelle område.
- Se skemaet for pejlemålingerne for grundvandshøjden, ny 19.11.2020
- Læs folderen om: Nedsivning af regnvand på egen grund
Diverse informationsmateriale:
Præsentation fra borgermødet d. 26.04.2022
Spørgsmål og svar fra borgermødet d. 26.04.2022
Præsentationsmaterialet på mødet den 24.08.2021.pdf
Afgrænsning Etape 2
Fra december 2023 og til marts 2024 er de 9 affaldsøer udvidet i Arrild Ferieby, så det i fremtiden vil være muligt at sortere, indsamle og genanvende affald i flere fraktioner.
Der mangler mindre asfaltarbejder ad vejen Arrild Ferieby, som forventes udført i løbet af maj måned.
De nye enheder til affaldssortering er taget i brug januar 2024. De berørte ejere har modtaget informationsmateriale i begyndelsen af det nye år.
Kontaktpersoner:
Tønder Forsyning: Søren Terkelsen, Mobil: 51179099, Mail: ste@tonfor.dk
Den 30. november og 7. december 2023 holdt Tønder Kommune og Forsyning borgermøde på Naturcenter Tønnisgård. Her blev der nedsat arbejdsgrupper med repræsentanter fra Sønderstrand og Kongsmark, til at finde egnede placering for nye affaldsøer i de to områder.
Processen med ny anlæggelse og udvidelse af eksisterende affaldsøer på Rømø, forventes at foregå i hele 2024 og ind i 2025, da nye områder løbende kommer til.
Affaldsøer forventes udvidet i områderne: Bolilmark, Havneby, Kongsmark, Kromose, Lakolk, Langlihusene, Sønderstrand, Toftum og Vesterhede.
Kontaktpersoner:
Tønder Kommune: Johann Marie Ludvigsen, Mobil 61153456, Mail: johmlud@toender.dk
Tønder Forsyning: Søren Terkelsen, Mobil: 51179099, Mail: ste@tonfor.dk
I perioden januar til maj 2024 udføres der gravearbejder på jordstykke i den sydlige del af Frifelt med adgangsvej fra Sønderager. Her anlægges regnvandsbassin. Der vil kunne forekomme kørsel med entreprenørmaskiner på Algade og Sønderager i perioden.
Kontaktpersoner:
Tønder Forsyning: Søren Terkelsen, Mobil: 51179099, Mail: ste@tonfor.dk
Ifølge nyt tillæg til spildevandsplanen i Tønder Kommune, skal Østerende og Vesterende Ballum spildevandskloakeres.
Den 07.02.2023 blev der i samarbejde mellem Tønder Kommune og Tønder Forsyning afholdt borgermøde, hvor alle berørte grundejere var inviteret. Der kom mange gode spørgsmål, som vi vil tage med videre i planlægningen af projektet. Efter ønske kan herunder findes link til præsentationen der blev vist til mødet *Præsentation, Borgermøde. pdf
Der er blevet sendt breve ud til alle grundejere i området hvorpå grundejerne har haft mulighed for at kommentere på skelbrøndens planlagte placering. Ligeledes indeholdte brevet også varsling om byggelovens §12 vedr. fundamenter.
Alle erstatningssager er nu afsluttet, og projektet ligger klart i sin helhed.
Fredag d. 22.03.2024 fik vi tilbud hjem på det samlede projekt. Billigste entreprenør blev Kjelkvist A/S.
Omkring uge 18 kommer skurvogn og byggeplads på plads, og projektet kan derefter for alvor starte.
Kontaktoplysninger
Tønder Forsyning: Morten Søndergaard Thomsen, Mobil: 51179110, Mail: mth@tonfor.dk
Entreprenør: Kjelkvist A/S: Rasmus Andresen, Mobil: 51221168, Mail: ra@kjelkvist.com
Ved Grønnevej i Tønder skal der etableres et regnvandsbassin, samt der skal laves en afløbsledning ned til Kanal 96 syd for Hartmann-fabrikken.
Arbejdet udføres fra april og frem til efteråret 2024.
Arbejdet udføres af entreprenør Nørgaard Anlæg Aps fra Ribe.
Kontaktpersoner:
Tønder Forsyning: Jacob Bols, tlf.:51179089, jab@tonfor.dk
Ved Skovroysvej og omkringliggende gader går vi i gang i starten af januar med at udskifte vandledningerne som er lavet af støbejern og er udskiftningsmoden og dele af spildevandsledningerne skal omlægges da disse er med store lunker og der er meget indsivning i ledningerne. Arbejdet strækker sig til og med maj måned.
På dele af Skovroysvej, Brorsonsvej, Ryttervej, Nygade, grev schacksvej, Dragonvej, Ryttervej, Krum-om skal vi i løbet af 2024 have udskiftet vandledninger og spildevandsledninger samt strømpeforet ledninger i 2025
Kontaktoplysninger
Tønder Forsyning: René Engel-Nielsen, Mobil: 5117 9104, Mail: ren@tonfor.dk
Ifølge Tønder Kommunes spildevandsplan skal hele den fælleskloakerede del af Husum-Ballum separat- eller spildevandskloakeres. De berørte lodsejere har fået tilbud om at udtræde af forsyningen for regnvands vedkommende. De kan derfor få tilbagebetalt 12.000 kr. af tilslutningsafgiften, hvis de afleder alt regnvand på egen grund. Ansøgning om at udtræde skal være Tønder Forsyning i hænde i god tid, før arbejdet projekteres og udføres.
Arbejdet med separatkloakeringen udføres i etaper. Der går flere år, før alle ejendomme i Husum-Ballum er separeret.
Nu arbejdes med etape 2, som omfatter Slippevej, en del af Gaden og Kongens Toft. Arbejdet er i gang og forventes afsluttet i oktober 2023.
Der forekommer gravearbejde og kørsel med lastbiler, mens der arbejdes. De lodsejere, som direkte berøres af arbejdet, får særskilt besked af entreprenøren, inden arbejdet går i gang.
Anlægsarbejdet udføres af Freiberg AS. Kontaktperson hos Freiberg er Kenneth Hindsberg, tlf. 2222 5389, mail: kh@freiberg.as.
Kontaktperson Tønder Forsyning: Jan Kirchner, mobil: 2327 9626, mail: jak@tonfor.dk.
Etape 1:
Der blev holdt informationsmøde om kloak arbejdet på Ballumhus i november 2018:
PowerPoint fra mødet
Referat med spørgsmål og svar fra salen
Første del af kloakarbejdet omfattede et område ved Nørrevej, Husumvej og Mølbyvej. Dette arbejde blev udført i 2019.
Information
ARLA har udvidet produktionen af mozzarellaost på mejeriet i Branderup, og det medfører øgede spildevandsmængder. Som følge heraf har ARLA og Tønder Spildevand indgået en aftale, som indebærer, at Tønder Spildevand overtager og udvider renseanlægget, som ARLA hidtil har ejet og drevet. Det eksisterende renseanlæg var meget slidt, så i praksis bygges næsten et helt nyt renseanlæg.
Opgaven med at bygge det nye renseanlæg udføres i totalentreprise af VAM/NIRAS med underentreprenørerne Aquagain og Strøm Hansen.

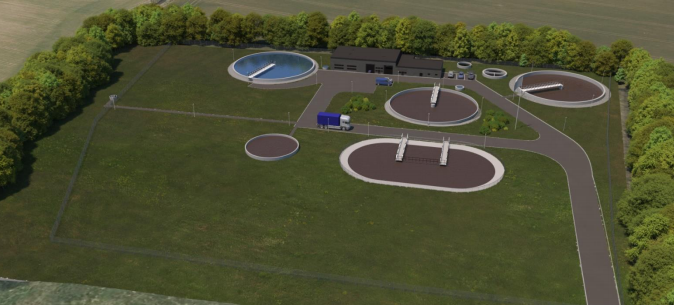

Foto af det nye renseanlæg på Branderup Bygade, september 2023
Arbejdet er tæt på at være færdigt, og det første spildevand er allerede løbet gennem renseanlægget med tilfredsstillende resultater. Entreprenøren mangler endnu noget jordarbejde, gulvarbejde mm. i bygningen, plantning af læhegn, og en afsluttende test af rensningen samt retablering.
Tidsplan:
Anlægsarbejde fra juli 2021 – november 2023
Kontaktpersoner:
Tønder Forsyning: Projektleder Jan Kirchner, tlf. 23 27 96 26, jak@tonfor.dk
VAM A/S: Projektleder Rasmus Sørensen, tlf. 25 36 87 79, ras@vam.dk.
- 1
Kommende projekter
I Løgumkloster og Løgumgårde skal vi fra 2024 til 2027 have strømpeforet nogle af de gamle fællesledninger for at hindre indsivning af grundvandet. Strømpeforing er en opgravningsfri metode og meget billigere som opgravning.
Kontaktoplysninger
Tønder Forsyning: René Engel-Nielsen, Mobil: 5117 9104, Mail: ren@tonfor.dk
Tønder Forsyning er i gang med at lave en kloaksaneringsplan for Øster Højst by. Kloaksaneringen i Øster Højst skal medvirke til at nedbringe overløb i området. Forundersøgelserne er så småt gået i gang, og der arbejdes med forskellige løsningsforslag. Selve planen laves i indeværende år, 2023. Tidsplanen for udførelse vides ikke på nuværende tidspunkt.
Kontaktoplysninger
Tønder Forsyning: Morten Søndergaard Thomsen, Mobil: 51179110, Mail: mth@tonfor.dk
Dele af Løgumkloster by, samt Løgumgårde skal kloaksaneres fra 2023 og frem. Omfang og udførselsperioden er endnu ikke endeligt fastlagt.
Undersøgelser af kloaknettet og afløbsforhold i hele byen er påbegyndt i 2021. Projekteringsfasen vil strække sig over hele 2021 og 2022.
Tidsplan: Forventet opstart 2023
Kontaktperson: Finn Egholm, tlf.: 51179083, mail: fem@tonfor.dk
- 1
SMS services
